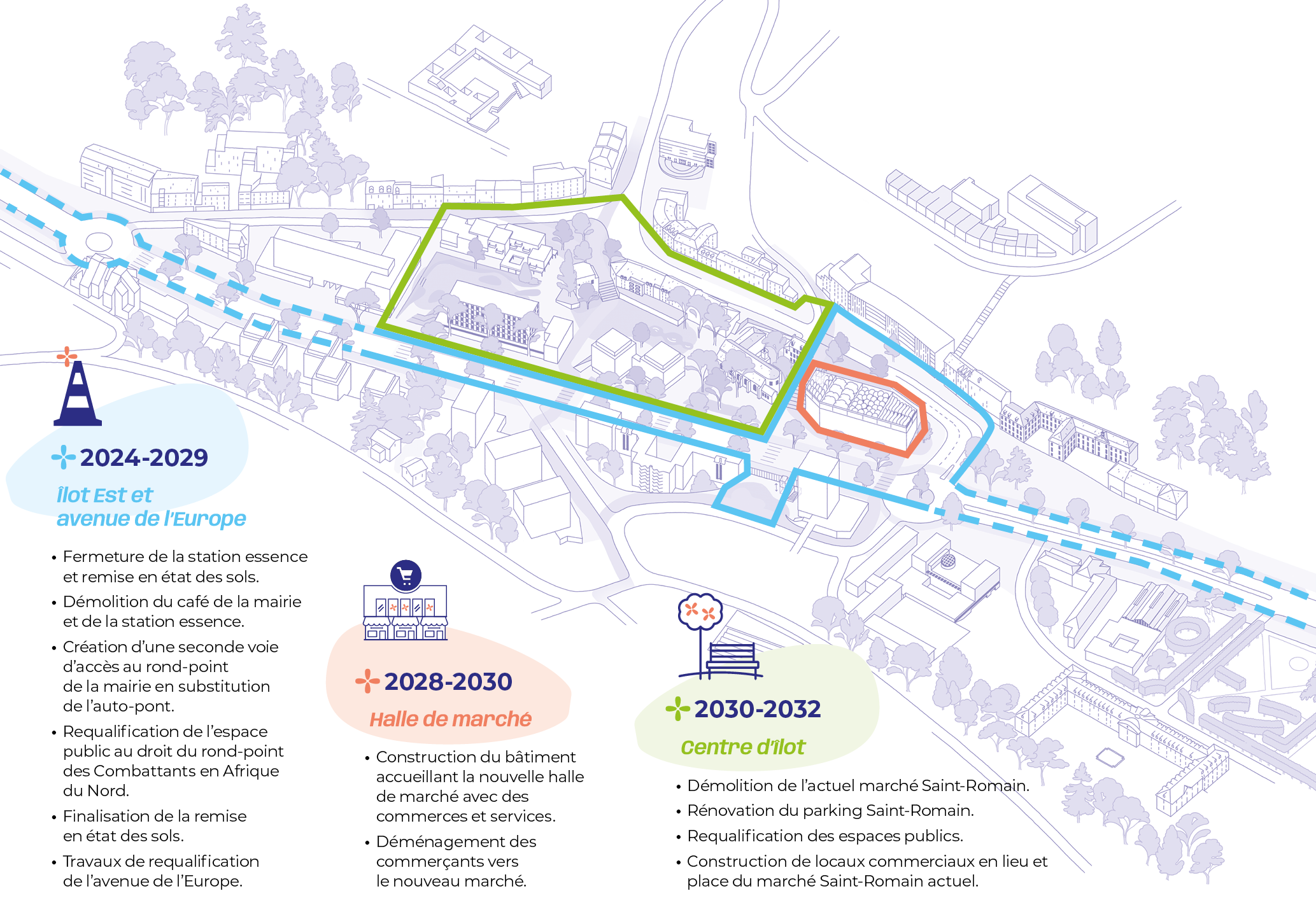

Le phasage des travaux sera optimisé de manière à limiter et atténuer leurs impacts sur les riverains et usagers.

  • Septembre 2024 – Février 2025 :
    • Fermeture de la station-essence et remise en état des sols.
  • 2025-2028 :
    • Démolition du café de la mairie et de la station de lavage
    • Création d’une seconde voie d’accès au rond-point de la mairie en substitution au pont du 8 mai 1945
    • Finalisation de la remise en état des sols
    • Travaux de requalification de la RD910 (section 5 – Avenue de l’Europe)
  • 2028-2030 :
    • Construction du bâtiment accueillant la nouvelle halle de marché avec des commerces et services à l’étage inférieur
    • Déménagement des commerçants vers le nouveau marché
  • 2030-2032 :
    • Démolition de l’actuel marché Saint Romain
    • Rénovation du parking Saint Romain
    • Requalification des espaces publics
    • Construction des coques commerciales en lieu et place du Marché Saint-Romain
